Phase 3 : Bétonnage



  • Vérifier les assemblages des banches et l’étaiement avant le début du bétonnage.
  • Ne plus modifier le réglage du niveau d'étaiement dès que le bétonnage est commencé.
  • Positionner la benne à béton au dessus du répartiteur.
  • Coulage en continu des voiles intérieurs et extérieurs avec du béton auto-plaçant de type Ultra Twins Procédé GBE® de Lafarge.
  •  Ce coulage des deux faces se fait en simultané en veillant à monter plus rapidement la face la moins épaisse (face extérieure)
  • La vitesse de bétonnage varie en fonction de la température ambiante et de l'épaisseur du voile. (selon les prescriptions du fournisseur de béton prêt à l'emploi (BPE))
  • Contrôler l’aplomb des banches après le coulage.






NB* : Le béton LAFARGE Ultra Twin Procédé GBE® permet des hauteurs de coulage sans tube plongeur jusqu'à 5m dans le parement de 10cm minimum.



NB** : Pour les projets sur lesquels un parement esthétique est recherché, se référer aux conseils de mise en oeuvre du fournisseur de BPE.

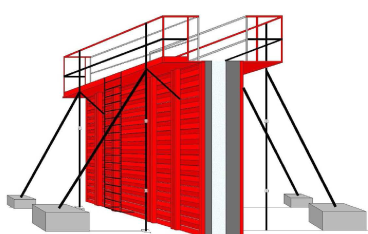

Illustrations:






« Attention de ne jamais bétonner à partir d’une échelle ou en appui sur les murs. »
